工程名稱:潘三礦礦井水處理技改工程 氣溫:34-22° 天氣:晴
| 二 | 6月1日施工進度計劃 |
 |
| (一) | 拆除工程:高清池地下混凝土碎塊外運(完成) | 聶強民 |
| (二) | 配套管廊 |
 |

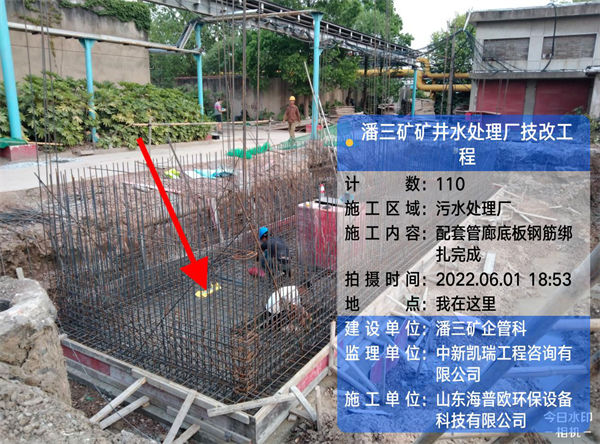

| (1) | 水池底板:鋼筋綁扎(完成) | 馬長淮 |
| (三) | 儲藥間 |
 |

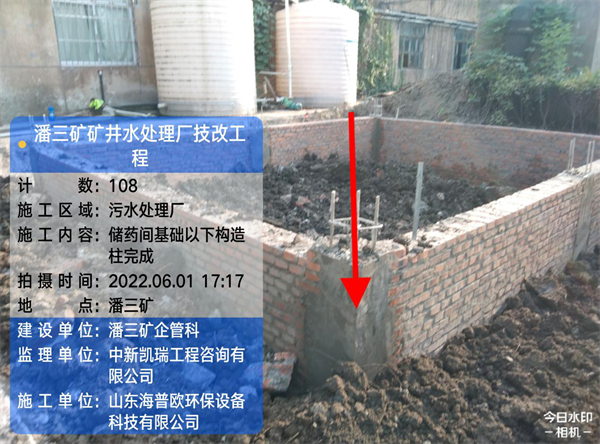

| 1 | 構造柱:±0.00以下構造柱澆筑混凝土(完成) | 蔡德兵 |

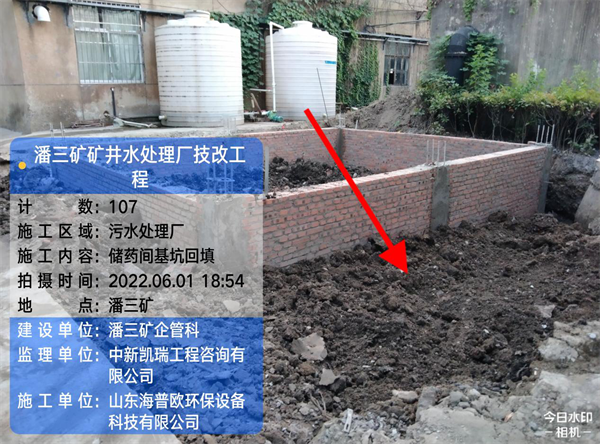

| 2 | 基坑:房心回填(正常施工) | 馬長淮 |
| (四) | 二級水泵房: |
 |

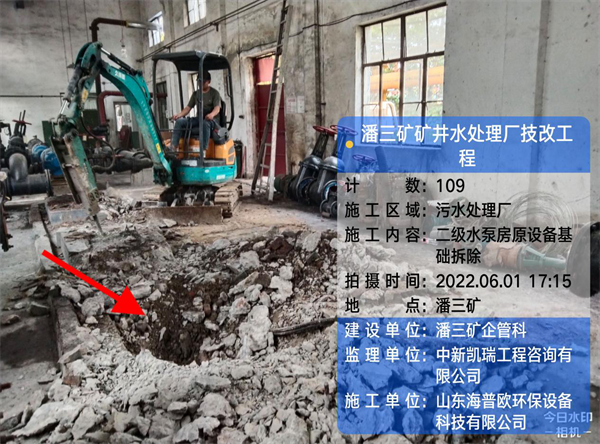

| 1 | 設備基礎:原設備基礎拆除、基坑開挖(正常施工) | 馬長淮 |
| (五) | GAC濾池 |
 |

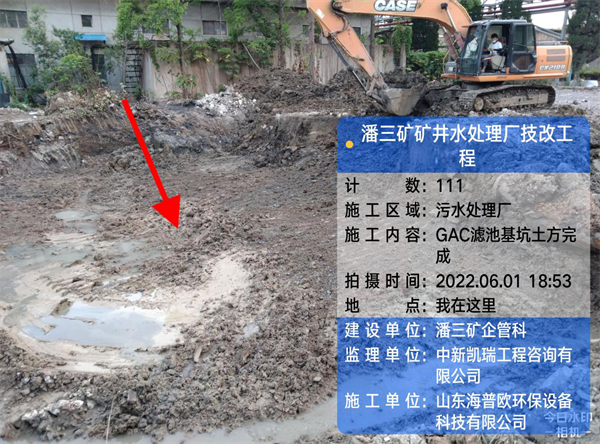

| 1 | 基坑:基坑開挖(完成) | 馬長淮 |
| (六) | 安裝工程 |
 |
| 1 | 預埋件、剛性套管制作(正常施工) | 胡俊 |
| 二 | 6月2日施工進度計劃 |
 |
| (一) | 拆除工程:前期拆除工作完成,無工作面 |
 |
| (二) | 配套管廊 |
 |
| (1) | 水池底板:模板安裝 | 蔡德兵 |
| (2) | 水池防水:止水鋼板安裝 | 胡俊 |
| (3) | 防雷裝置:避雷網接地焊接 | 蔡廣 |
| (三) | 儲藥間 |
 |
| 1 | 基坑:房心回填及基礎四周回填 | 史國文 |
| (四) | 二級水泵房: |
 |
| 1 | 設備基礎:原設備基礎拆除、基坑開挖 | 馬長淮 |
| (五) | GAC濾池 |
 |
| 1 | 基坑:基底找平、高程復測、做好砂石換填準備工作 | 馬長淮 |
| (六) | 排水溝修復:排水溝修復 | 蔡德兵 |
| 三 | 施工人材機 |
 |
| 1 | 施工班組人員安排:鋼筋工4人、安裝工2人,瓦工5人,木工4人、電焊工1人 |
 |
| 2 | 材料: |
 |
| (1) | 砂、石:GAC基礎砂石換填(備料、完善手續) | 聶強民 |
| (2) | 商品混凝土:計劃4號澆筑配套管廊池底(完善手續) | 聶強民 |
| (3) | 管材:計劃節后1#水泵房室外地埋管道安裝。管材按時間節點進場(吊車、人員信息提前報備,完善手續) | 王郝 |
| 3 | 施工機械:大挖掘機1臺,小挖掘機1臺,微挖1臺 |
 |
| 四 | 質量控制: |
 |
| 1 | 配套管廊:核對土建、安裝圖紙,柔性套管位置、標高、數量、管徑,堅決杜絕漏放、錯放。 | 馬長淮 |
| 五 | 安全控制:高溫天氣,做好防暑降溫(風油精、涼茶等) | 聶強民 |
6月2日日管控施工施工進度計劃
		工程名稱:潘三礦礦井水處理技改工程      氣溫: 34-22°    天氣:

| 六 | 文明施工:路面清掃、濕潤,保持整潔 | 馬長淮 |
| 七 | 施工資料:混凝土試塊、砂石灌砂試驗已送檢 | 余棣 |
| 八 | 現場需要業主解決事宜 |
 |
| 1 | 請業主盡快落實工業清水池定位及調整尺寸方案。 |
 |
| 九 | 本周施工形象進度計劃(5月30日-6月5日) |
 |
| (一) | 拆除工程: |
 |
| 1 | 多介質、高清池及施工區域地下障礙物拆除、清運 計劃6月1日(目標實現) | 常凱 |
| (二) | 儲藥間 |
 |
| 1 | 基礎:±000以下墻體砌筑構造柱澆筑 計劃 5月31日(目標實現,比計劃推遲1天) | 蔡德兵 |
| 2 | 土方回填:基礎、房心回填 6月1日-6月2日 | 蔡德兵 |
| 3 | 配藥池:鋼筋混凝土 6月3日-6月5日 | 蔡德兵 |
| (三) | 配套管廊 |
 |
| 1 | 水池底板:鋼筋、模板、止水帶安裝 5月30日-6月2日 | 蔡德兵 |
| 2 | 底板澆筑混凝土:6月3日 | 蔡德兵 |
| 3 | 池壁:鋼筋綁扎 6月4日-6月5日 | 蔡德兵 |
| 四 | GAC濾池 |
 |
| 1 | 基坑:基坑土方開挖 5月31日(目標實現) | 蔡德兵 |
| 2 | 砂石換填、混凝土墊層:6月1日-6月2日 | 蔡德兵 |
| 3 | 水池底板:鋼筋、模板、止水帶安裝 6月3日-6月5日 | 蔡德兵 |
| 五 | 二級水泵房 |
 |
| 1 | 原設備基礎:計劃6月1日 | 蔡德兵 |
| 2 | 水泵基礎:土方挖運、澆筑混凝土 計劃6月4日 | 蔡德兵 |
| 3 | 穿墻套管:墻體開孔、安裝套管 計劃6月5日 | 蔡德兵 |
| 六 | 安裝工程: |
 |
| 1 | 管材、管件、閥門:訂購,陸續進場 | 王郝 |
| 2 | 預埋件、剛性套管制作:5月30日-6月5日 | 胡俊 |
備注:紅色字體表示必須完成的工作





|
 | |||||||||||||||||||||
|
 | |||||||||||||||||||||
