工程名稱:潘三礦礦井水處理技改工程 氣溫:28-14° 天氣:晴
| 一 | 5月16日施工進度完成情況 | 責任人 |
| (一) | 拆除工程: |
 |

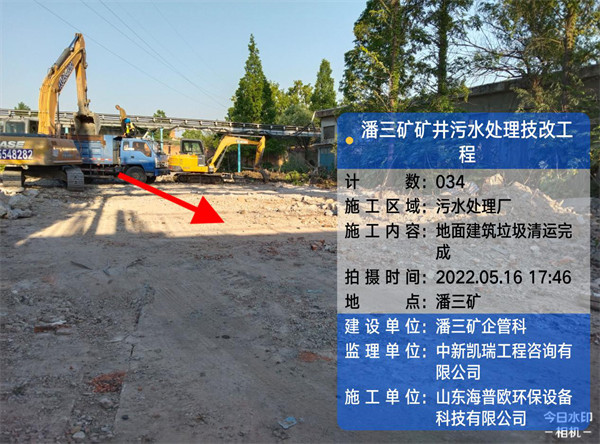

| 1 | 建筑垃圾清運:地面建筑垃圾清運(完成) | 常凱 |

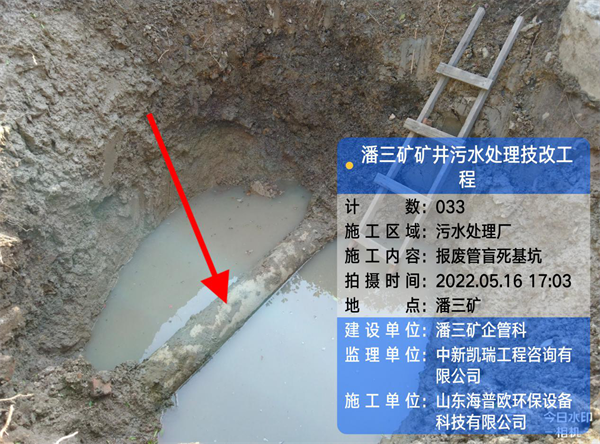

| 2 | 報廢管盲板:人機配合挖基坑(完成)安裝報廢管盲板(未施工,考慮制定不影響生產運行方案后施工) | 馬長淮 |

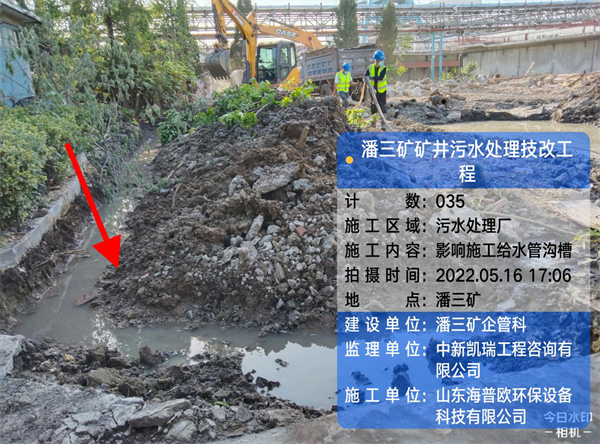

| 3 | 給水管道改道溝槽開挖(完成) |
 |
| (二) | 壓泥車間 |
 |
| 1 | 濃縮池基坑:挖土方(未施工,原因污水廠運輸煤泥,開挖運土影響道路暢通) | 馬長淮 |
| 二 | 5月17日施工進度計劃 |
 |
| (一) | 拆除工程: | 常凱 |
| 1 | 管廊地下障礙物拆除、清運 |
 |
| 2 | 報廢管盲板安裝:等待不影響運行方案 |
 |
| (二) | 壓泥車間 |
 |
| 1 | 濃縮池基坑:挖土方,土方內轉矸孜山處 | 馬長淮 |
| 2 | 臨時運行水泵、壓泥機基坑開挖 | 馬長淮 |
| (四) | 安裝工程 |
 |
| 1 | 影響施工的給水管改道安裝 | 胡俊 |
| 三 | 施工人材機 |
 |
| 1 | 施工班組人員安排:,鋼筋工2人、電焊工1人,瓦工2人。木工無工作面停工 |
 |
| 2 | 材料:止水鋼板、剛性防水套管、預埋件17日進場; |
 |
| (1) | 止水鋼板、剛性防水套管、預埋件進場 |
 |
| (2) | 砂、石19日進場各1車(18日完善進場手續報批) | 聶小明 |
| 3 | 施工機械:小挖1臺,大挖1臺,運輸車輛2臺 |
 |
| 四 | 質量控制: |
 |
| 1 | 濃縮基坑開挖人機配合,基底預留200mm,嚴禁擾動基底土質,其工作面、深度嚴格規范要求施工 |
 |
| 五 | 安全控制: |
 |
| 1 | 拆除班組:挖掘機裝車嚴禁臂下行人,專人監護 | 馬長淮 |
| 2 | 濃縮池基坑:小挖掘機開挖,專人監護地下管網,堅決杜絕發生損壞地下管網安全事故 | 馬長淮 |
| 3 | 配電箱:人員撤離關閉總電源 | 聶兵 |
| 六 | 文明施工:生活區及施工區垃圾做到日清掃,確保生活區、施工區環境整潔。 | 蔡德兵 |
| 七 | 施工資料:止水鋼板材料進場報驗 | 余工 |
| 八 | 現場需要業主解決事宜:加藥間苗木盡快移植 | 業主 |
| 九 | 下周施工形象進度計劃 5月16日-5月22日 |
 |
5月17日日管控施工施工進度計劃
		工程名稱:潘三礦礦井水處理技改工程      氣溫: 28-14°     天氣:

| (一) | 拆除工程 |
 |
| 1 | 配套管廊地下障礙物拆除、垃圾清運:5月16日-5月17日 | 常凱 |
| (二) | 配套管廊 |
 |
| 1 | 基坑開挖:5月18日-5月19日 | 馬長淮 |
| 2 | C15混凝土墊層:5月20日 | 蔡德兵 |
| 3 | 基礎底板鋼筋、模板安裝 5月21日-5月22日 | 蔡德兵 |
| (三) | 壓泥車間 |
 |
| 1 | 濃縮池基坑挖運:5月16日-5月17日 | 馬長淮 |
| 2 | 臨時水泵、壓泥機基礎人工挖基坑:5月17日-5月19日 | 馬長淮 |
| 3 | 水泵、壓泥機基礎、濃縮池砂石換填:5月18日-5月19日 | 馬長淮 |
| 4 | 濃縮池基礎墊層C15混凝土:5月20日 | 蔡德兵 |
| 5 | 濃縮池基礎鋼筋、模板安裝:5月21日-5月22日 | 蔡德兵 |
| 6 | 水泵、壓泥機基礎模板、C25混凝土:5月20日-5月22日 | 蔡德兵 |
備注:紅色字體都是必須完成的事宜



|
 | |||||||||||||||||||||
|
 | |||||||||||||||||||||
